Acompanhe sua obra
95%
Escavação/contenção:
Fundação:
95%
Estrutura:
100%
Alvenaria:
95%
Acabamento interno:
57%
Acabamento externo:
44%
Fase 1 (Torres 1 e 2):
No mês de abril/23 foram executados a alvenaria do 10º pavimento e duplex inferior da Torre 2, assim como as infraestruturas de ar condicionado, elétrica e hidráulica da Torre 1 e 2.
Foram executados os serviços de emboço interno 6º pavimentos da Torre 2, contrapiso autonivelante do 5º pavimento da Torre 2. Continuidade nas execuções de forro de gesso no 9º e Duplex inferior da Torre 1 e no 4º e 5º pavimentos da Torre 2. Serviços de pintura interna nos apartamentos da Torre 1 e início na Torre 2. Serviços de revestimentos cerâmicos/porcelanato na Torre 1 e também continuidade nos serviços de revestimento externo da Torre 1.
Fase 2 (Torres 3 e 4):
Concretagem da laje do Subsolo 1 da Torre 3, da laje do Subsolo 1 e térreo do embasamento entre torres e piso do subsolo 2 da Torre 4.

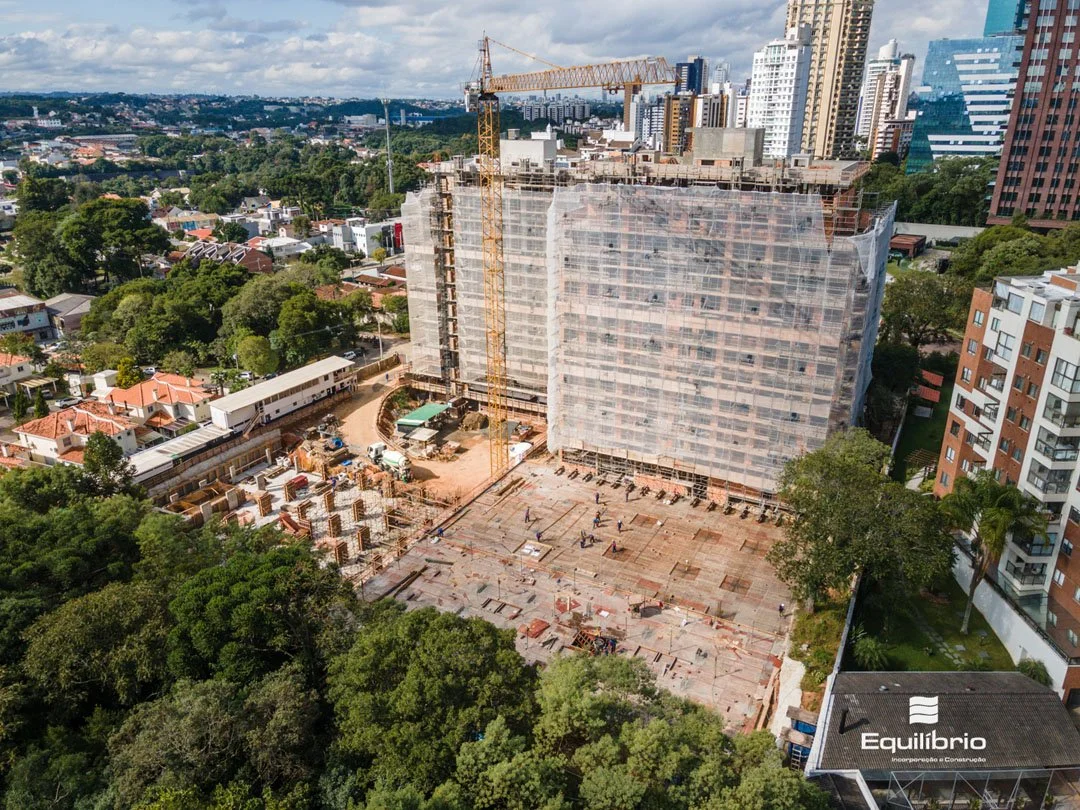

Galeria de Fotos
Abril 2023
